-
客服热线:
020-29035888
微信:gdtykf
-
新闻资讯
投资30亿的数据中心主楼封顶!
发布时间:2022-02-15 流浏览次数:
近日,青岛联通数据中心一期工程数据中心实现主楼封顶。

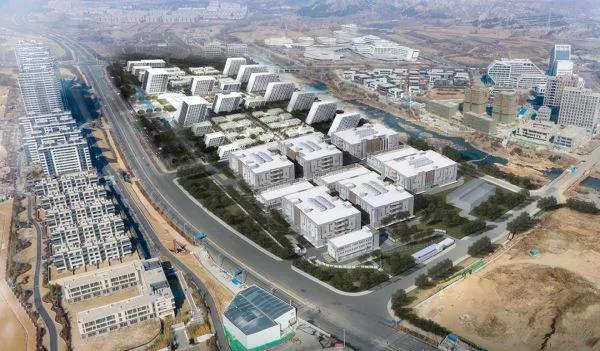

青岛联通数据中心项目位于山东省青岛市黄岛区西海岸新区,星海滩路以东,珠山路以北,共占地118.26亩,总投资约30亿元人民币。
项目由山东省邮电规划设计院设计,一期新建总建筑面积为36410.68平方米:其中地上建筑面积为34856.28平方米,地下建筑面积为1554.40平方米。主要包含2栋数据中心机房楼、1栋动力中心、1栋综合支撑用房、1个园区门卫室,以及补水池、泵房等数据中心配套设施。
2021年9月,青岛联通数据中心一期土建新建工程中标结果公布,中建八局第四建设有限公司中标承建,中标金额约1.49亿元,建设周期预计1年。
2021年10月25日,数据中心项目正式开工建设。
据中建八局四公司方面介绍,项目仅用81天就完成了土石方、基础施工、主楼结构封顶。期间克服了冬期施工的不利影响,采用了负温浇筑正温养护方法等措施,实现了混凝土无受冻情况发生,目前地上主体已封顶。
据项目此前公示信息显示,青岛联通数据中心未来还拟建4栋数据中心,2栋动力中心等。项目依据T4标准设计建造,全部建成后将拥有机架1万个,可承载服务器16万台。建成将作为联通集团华东区域数据中心核心节点之一,承载集团级大数据资源。
